榄核镇万安泵站按照50年一遇防洪标准设计、10年一遇24小时暴雨不成灾的排涝标准设计。主要建筑物有内涌抛石防冲槽、海漫段、交通桥及进水前池、主泵房、消力池、外江海漫、抛石防冲槽组成。泵站总排涝设计流量为6m³/s,配套2台功率200kW的水泵,闸门净宽6m。
主要工程量:土方开挖4742.82m³,钢筋制安760.4t,混凝土浇筑3500.27m³。
工期目标:491天。
质量目标:创“广州市建设工程优质奖”、“广东省市政优良样板工程”。
安全目标:创广东省水利建设工程文明工地、广州市绿色施工工地。
视频全长6分26秒,为我司动画部门制作,主要介绍了围堰、桩基、砼结构、金属结构施工工艺流程。
施工工艺流程
1.总工艺流程

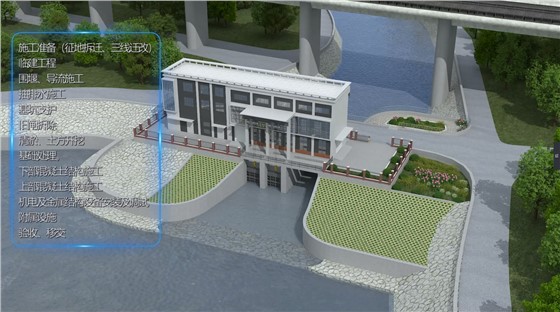

施工准备(征地拆迁、三线迁改)→临建工程→围堰、导流施工→抽排水施工→基坑支护→旧闸拆除→清淤、土方开挖→基础处理→下部混凝土结构施工→上部混凝土结构施工→机电及金属结构设备安装及调试→附属设施→验收、移交。
2.围堰施工
围堰施工:内涌采用钢板桩+膜袋砂围堰,长35.75m、宽4.0m,内涌侧坡比为1:2.0,基坑侧15m拉森Ⅳ钢板桩;外江采用双排21m拉森Ⅳ型钢板桩、内填土工膜袋砂,围堰长126.44m、宽度5m。施工期间采用4台45KW泵抽水换水。
围堰施工工艺流程:安装样架→安插第一段双排钢板桩→支撑体及拉杆→铺设土工膜并填筑回填材料→拆除样架→安插第二段双排钢板桩→支撑体及拉杆→铺设土工膜并填筑回填材料→围堰合拢→围堰稳定监测→主体完工后拔除钢板桩。
3.桩基施工

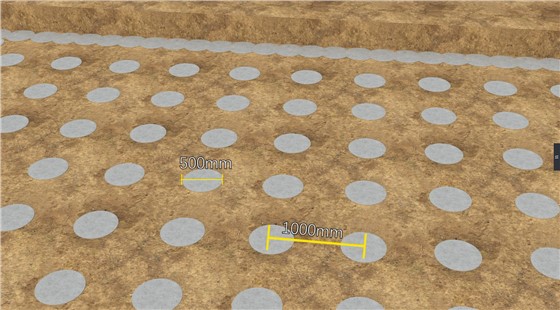

桩基施工:地基处理采用水泥搅拌桩基础,桩径Ф500mm,间距1000mm,桩长18m,采用“四喷四搅”施工工艺。

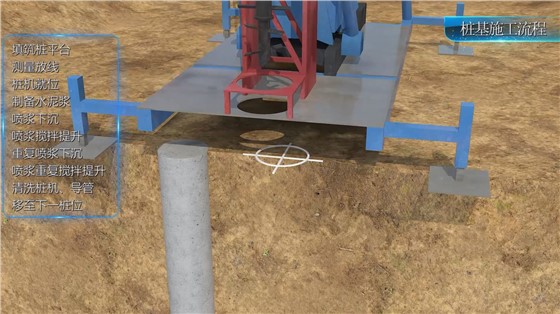

工艺流程:填筑桩平台→测量放线→桩机就位→制备水泥浆→喷浆下沉→喷浆搅拌提升→重复喷浆下沉→喷浆重复搅拌提升→清洗桩机、导管→移至下一桩位。

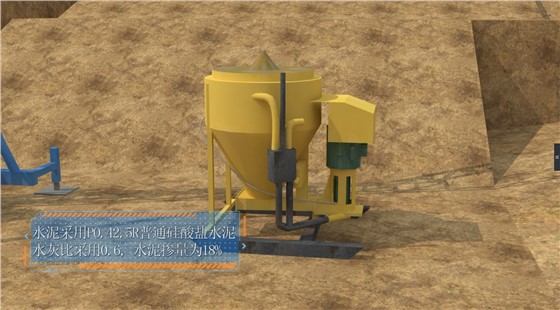

技术参数:提升速度0.8m/min,注浆压力:0.4~0.6MPa;搅拌桩钻进速度0.8m/min。水泥采用P0.42.5R普通硅酸盐水泥,水灰比采用0.6, 水泥掺量为18%。
4.砼结构施工
砼结构施工:闸室、泵房段,宽度15.4m,长度15m,先填筑50cm厚6%水泥石粉垫层,压实系数满足0.95;再浇筑10cm厚C15垫层砼,凝固后进行底板钢筋安装,底板采用φ16、φ25双层双向钢筋,墩墙采用φ14、φ16双层钢筋,间距为20cm×20cm,为方便边墙模板安装,浇筑底板时同时浇筑30-50cm边墙。底板混凝土浇筑完成后对边墙进行钢筋及模板安装,模板采用3015钢模,墩头及弧形翼墙外露面采用定型曲面模板,门槽采用木模板。采用对拉螺杆固定,拉杆外穿套管,间距和排距均为0.75m。砼采用汽车泵进行浇筑,浇筑采用水平分层铺筑,铺筑厚0.4m,φ50振捣棒进行振捣,振捣时间以混凝土表面不再显著下沉,不再出现气泡,表面泛出灰浆为准。
闸室、泵房段施工完成后分别按照上述工艺对防冲槽、海漫、交通桥及进水前池、管理房进行施工。
施工工艺流程:

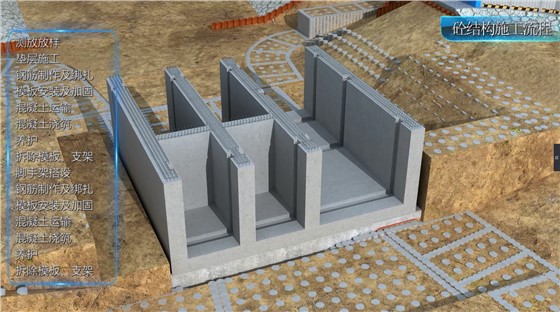

测放放样→垫层施工→钢筋制作及绑扎→模板安装及加固→混凝土运输→混凝土浇筑→养护→拆除模板、支架→脚手架搭设→钢筋制作及绑扎→模板安装及加固→混凝土运输→混凝土浇筑→养护→拆除模板、支架。
5.金属结构安装工艺
金属结构安装工艺流程:
闸门:施工准备→混凝土凿毛→测量放线→底坎、侧轨安装→二期混凝土浇筑→闸门吊装及焊接→启闭机安装→闸门试验。
水泵:设备出库验收→设备基础验收→设备吊装就位→设备找正找平找标高→设备调试→试运转准备→单体试运转→竣工交验。
